日本三级片在线观看视频_熟睡人妻被讨厌的公侵犯深田咏美_免费在线观看网站亚洲_欧美日韩一二区_日韩专区免费高清_亚洲黄色国产免费_草莓视频 在线播放_亚洲精品社区_午夜激情电影国产欧美_2021最新久久久视精品爱

歡迎訪問成都僑光空調凈化工程有限公司網站!

—— 免費撥打客服服務電話 ——

13980861958
028-85827788

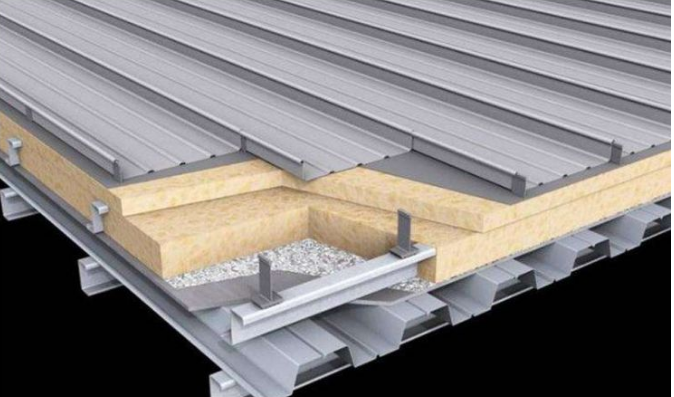

彩涂鋼板屋面系統安裝方法
作者:admin 發布日期:2018-07-24

彩涂鋼板屋面系統安裝方法

1、材料進場

(1)材料進場,廠商應附原廠出廠材質檢驗證明。

(2)檢驗成型浪板及檁條的規格、尺寸、厚度。

(3)檢驗各式收邊料規格、尺寸、厚度。

(4)檢驗零配件(自攻螺絲、墊片、止水膠等)。

(5)彩色鋼浪板外觀不得有拖拉傷痕、色斑,表面膜層磨損、扭曲、污染、色差、翹角等現象。

(6)材料進場時,應堆放在甲方指定之區域,同時乙方自行負責該部分材料的安全措施,材料應有適當之包裝,以免損毀。



2、吊運:

(1)材料進場設置指定地點前,須分批、分類另放,不能立即使用時應整齊堆放并以帆布或膠布覆蓋。

(2)地面堆放材料時,為保持干燥必須鋪設枕木(枕木高6公分以上),材料不得接觸地面,枕木間距不得大于3公尺。

(3)材料吊運至屋架前,應以鋼帶捆扎束緊。


3、材料吊上屋架施工要點:

(1)放置鋼板之屋架,吊放鋼板前,須先設置擋板防止鋼板滑落。

(2)材料吊運至屋架時,吊桿上系住彩色鋼板之垂直系帶間距不得大于6公尺,兩端須加斜向吊帶,以防止滑落。(每捆重不得大于2噸)。

(3)保持平穩緩緩吊升,吊車作業范圍內,非吊裝人員不得靠近。

(4)吊升過程中,彩色鋼板垂直系帶如有松脫,應放下重新調整后再吊升。

(5)彩色鋼板緩緩下降,待吊車人員控制定位(檐口擋板)后,依序放下。

(6)材料吊至屋架后,所有皮肋須朝上,板面應朝同一方向(便于安裝,除陰肋扣合),并應以尼龍繩固定于鋼主架上(不得放置于衍條中央)。


4、檁條安裝:

整平:安裝前對檁條支承進行檢測和整平,對檁條逐根復查其平整度,安裝的檁條間高差控制在±5mm范圍內。

彈線:檁條支承點應按設計要求的支承點位置固定,為此支承點應用線劃出,經檁條安裝定位,按檁條布置圖驗收。

固定:按設計要求進行焊接或螺栓固定,固定前再次調整位置,偏差≤±5mm。

驗收:檁條安裝后由項目技術責任人通知質量員或監理工程師驗收,確認合格且轉入下道工序。



5、彩色鋼板鋪設及固定:

彩色鋼板鋪設順序,原則上是由上而下,由常年風尾方向起鋪。



      (1)屋面

a、以山墻邊做起點,由左而右(或同右而左)依順序鋪設。

b、第一片板安置完畢后,沿板下緣拉準線,每片依準線安裝,隨時檢查不使發生偏離。

c、鋪設面以自攻螺絲,沿每一板肋中心固定于衍條上。



(2)收邊

 a、屋面(含雨蓬)收邊料搭接處,須以鋁拉釘固定及止水膠防水。

 b、屋面收邊平板自攻螺絲頭及鋁拉釘頭,須以止水膠防止。

 c、屋脊蓋板及檐口泛水(含天溝),須鋪塞山型發泡PE封口條。

 d、收邊板施工固定方式,依其現場丈量需做變更時,以確認后制做圖為準。



(3)施工原則與自攻螺絲施工方法相同,僅板固定方式改變(以固定座),其固定方法:

a、第一排第一個固定座,以自攻螺絲固定于檁條最左邊,然后于檁條彈墨線做基準線,接著固定同排固定座。

b、第一塊板之肋部對準固定座之肋板,壓下卡入檢查是否扣合正確。 c、將固定座短臂扣上第一塊已鋪好之面板陰肋,依前述方法施工,并調整平齊。

d、按上述順序鋪設,最后所??罩袠情w間小于板寬一半時,僅用固定座短臂固定板片,其余空間以泛水收頭。

e、如最后所??臻g大于板寬一半時,則以固定座固定板片,其超出部分裁除。



(4)清理及廢料運棄

a、鋪設鋼板區域內,切鐵工作及固定螺絲時,所產生金屬屑應于每日收工前清理干凈。

b、每日收工前需將屋面、地面、天溝上的殘屑雜物(如PVC布、鋼帶等)清理干凈。

c、施工中裁剪之剩余廢料,應每日派人收拾集中堆放。 d、完工前所有余廢料均需清理運棄。

e、完工后應檢查彩色鋼板表面,其受污染部分應清洗干凈。






相關產品推薦
在線咨詢
客服電話
返回頂部
